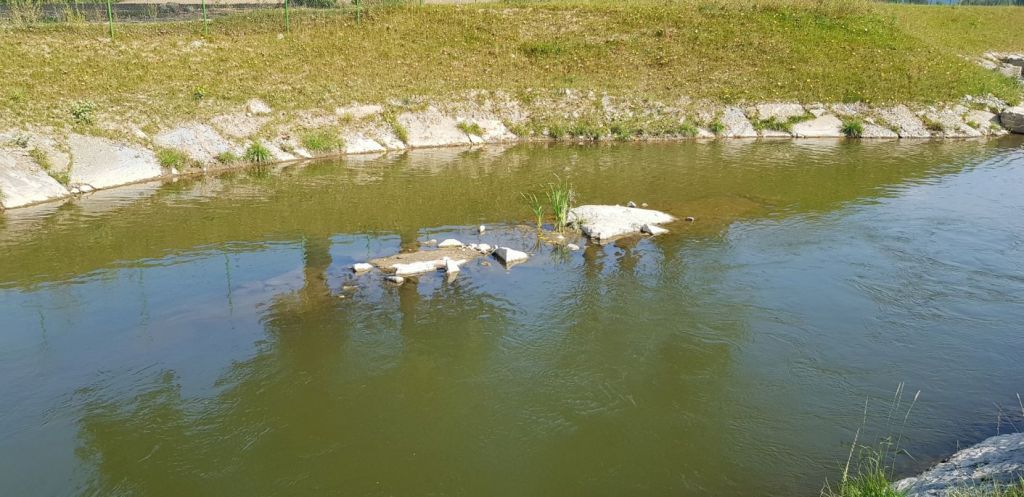

Budowa przepławki dla ryb w formie obejścia jazu

Lokalizacja

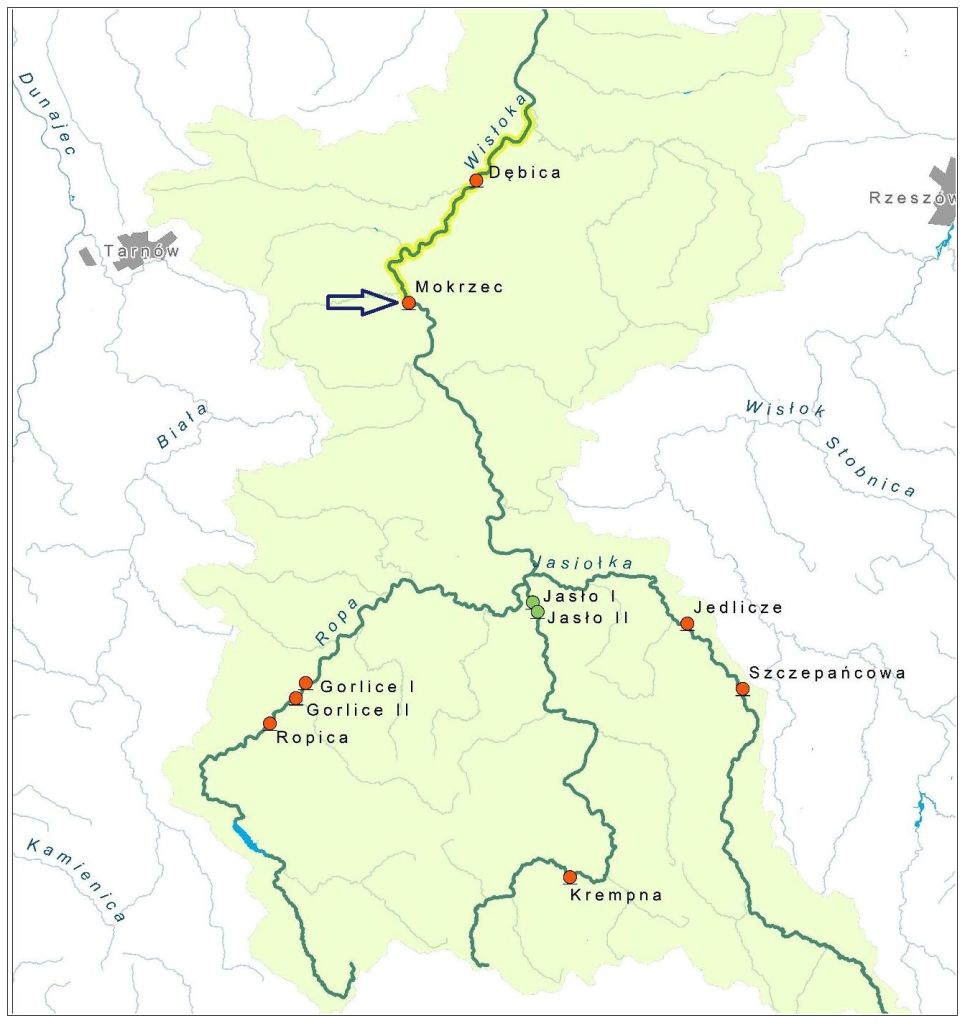

Rzeka: Wisłoka – km 69+720
Gmina: Pilzno
Miejscowość: Mokrzec
Planowany termin rozpoczęcia
IV kwartał 2019
Planowany termin zakończenia
II kwartał 2021
Przewidywany koszt
7 779 272 zł
Dlaczego ingerujemy w rzekę?
Modernizowany jaz został zbudowany w 2000 roku dla zalania wyrobisk poeksploatacyjnych kruszywa jako forma rekultywacji zdewastowanych obszarów. Powstały zbiornik usytuowany jest między miejscowościami Strzegocice i Mokrzec, na południowy wschód od miejscowości Pilzno. Powierzchnia zalewu obejmuje ponad 230 ha. Długość zbiornika wynosi ok. 3 km, a średnia szerokość ok. 800 m.

Modernizowany obiekt
W km 69+720 zlokalizowany jest jaz z zamknięciem powłokowym piętrzący wodę zbiornika Pilzno oraz Mała Elektrownia Wodna Pilzno (720 kW). Szerokość koryta w tym miejscu wynosi ok. 95 m. Gumowy jaz powłokowy umożliwia zmiany wysokości piętrzenia od stałego minimalnego poziomu piętrzenia stopniem betonowym (przy złożonych opróżnionych powłokach) wynoszącego 1,90 m na rzędnej 190,00 m n.p.m., do poziomu piętrzenia normalnego (NPP) o wysokości 4,5 m odpowiadającego rzędnej 192,60 m n.p.m. występującemu podczas normalnej pracy urządzeń przy napełnionych wodą powłokach. W okresie występowania wysokich przepływów powłoki jazu są obniżane w zależności od wielkości tych przepływów w przekroju jazu.

Istniejący jaz, pomimo wyposażenia go w przepławkę (na lewym brzegu) stanowi obecnie przeszkodę nie do przebycia dla ryb. Jest to przepławka o długości 52 m składająca się z 13 komór oddzielonych betonowymi ścianami. Późniejsze wybudowanie na jazie, po przeciwległej stronie niż przepławka, małej elektrowni wodnej spowodowało w tym miejscu koncentrację głównych mas wody i ryb gromadzących się pod wpływem prądu wabiącego po stronie elektrowni, a tym samym bezużyteczność istniejącej przepławki. Poza tym, zarówno jaz, jak i powstały w wyniku piętrzenia wód zbiornik spowodował zatrzymanie ruchu rumowiska wleczonego zaburzając naturalne procesy w korycie rzeki poniżej tych obiektów (nastąpiła silna erozja dna poniżej wejścia do przepławki).
Planowana inwestycja
Zaprojektowana modernizacja stopnia polega na wykonaniu przepławki dla ryb w formie „kanału obejścia”, omijającego jaz na jej prawym brzegu obok istniejącej Małej Elektrowni Wodnej.

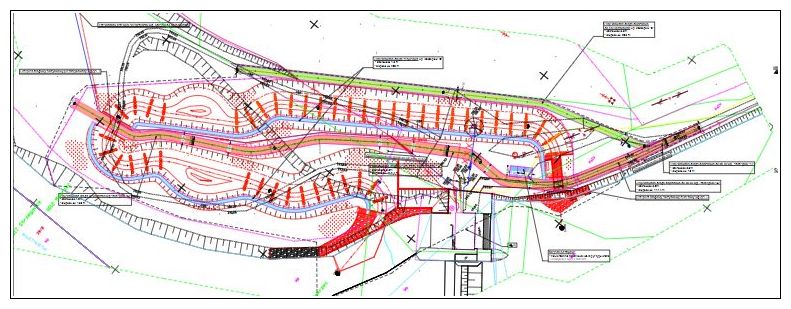

Całkowita długość przepławki wynosić będzie ok. 430 m. Składać się będzie ona z 43 basenów o wymiarach 4,0 x 7,0 m oraz 2 basenów spoczynkowych, zbudowanych jako dwudzielne koryto poprzez wyprofilowanie „wypłycenia” w centralnej części basenu. Baseny w dnie wyłożone będą narzutem kamiennym Dmin = 0,5 m. Przegrody basenów zaprojektowano z głazów wielkogabarytowych o różnych wymiarach, dostosowanych do zakładanej wysokości korony przegrody. Spadek podłużny przepławki wynosi 1,6% (w basenie z przepustem drogowym spadek 0,8%). Wlot od strony wody górnej składać się będzie z przepustu drogowego żelbetowego skrzynkowego o wymiarach światła 2,0 x 4,0 m.

W celu łagodnego wyjścia ryb do zbiornika zaprojektowano ubezpieczenie dna narzutem kamiennym Dmin = 0,5 m na długości ok. 6 m. Wylot z przepławki od strony wody dolnej składać się będzie z doku żelbetowego o szerokości 4,0 m wraz ze skrzydłami. W żłobie zaprojektowano dwie przegrody żelbetowe ze szczeliną o szerokości 1,0 m. W celu zwiększenia szorstkości dna i polepszenia warunków migracyjnych ryb w dno zostanie wmurowany narzut kamienny o Dmin = 0,2 m.
Etapy realizacji
Widok od strony wody dolnej Widok od strony wody górnej

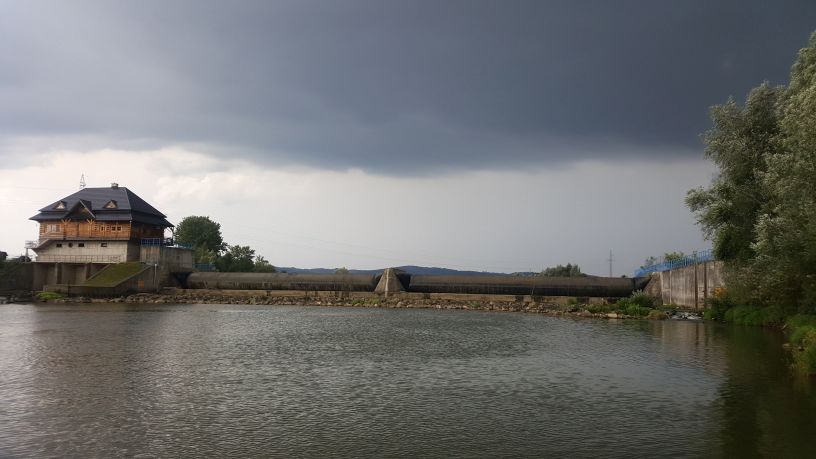

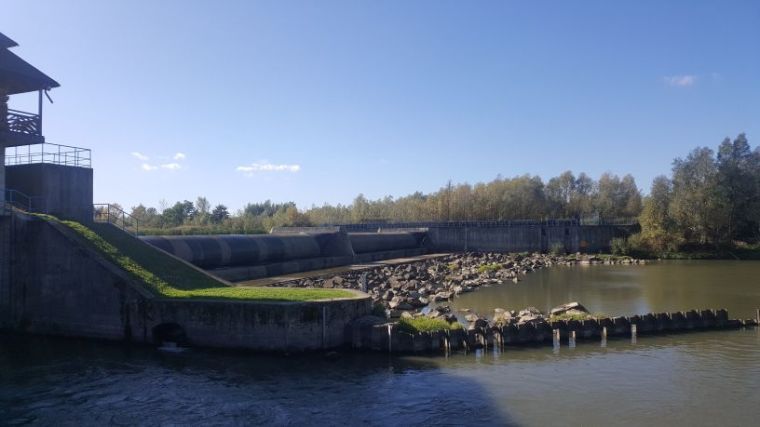

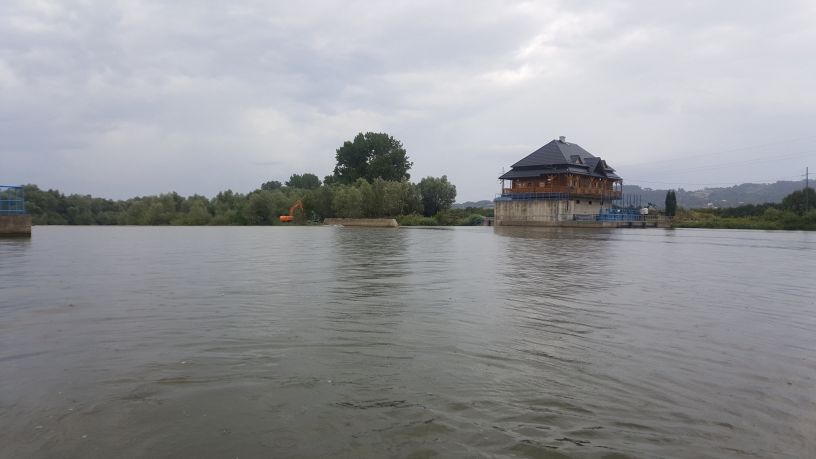

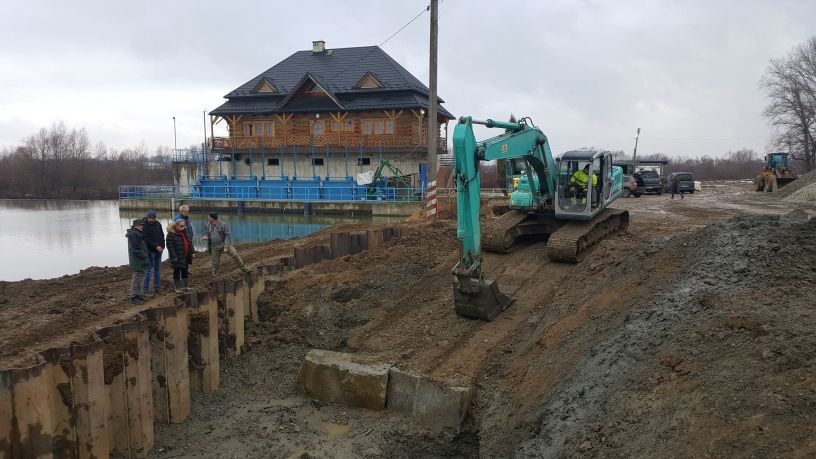

Sierpień 2019 – rozpoczęto przygotowywanie placu budowy na prawym brzegu

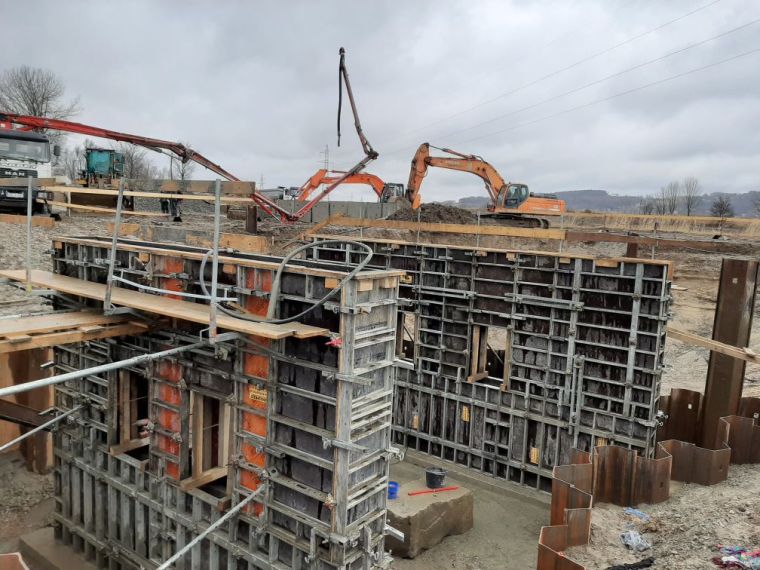

Grudzień 2019 – pierwsze prace przy budowie wlotu do przepławki

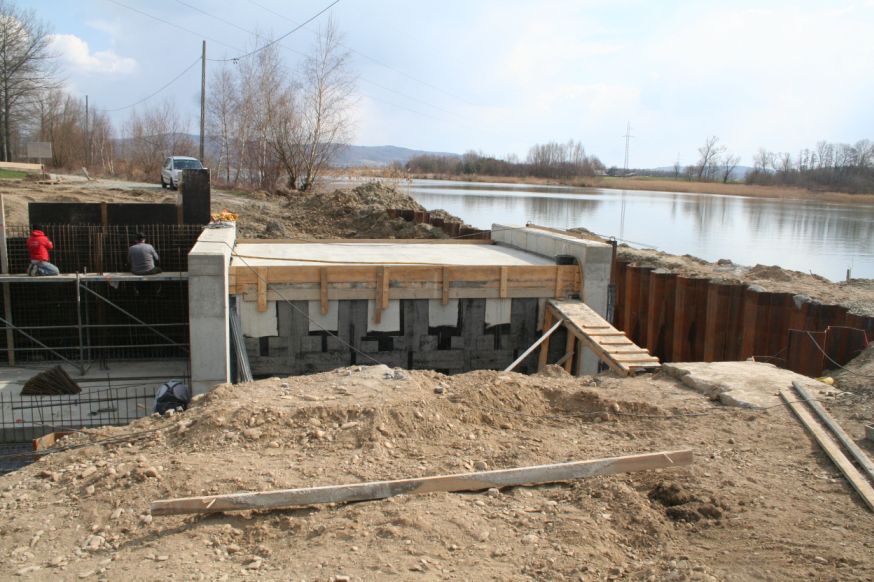

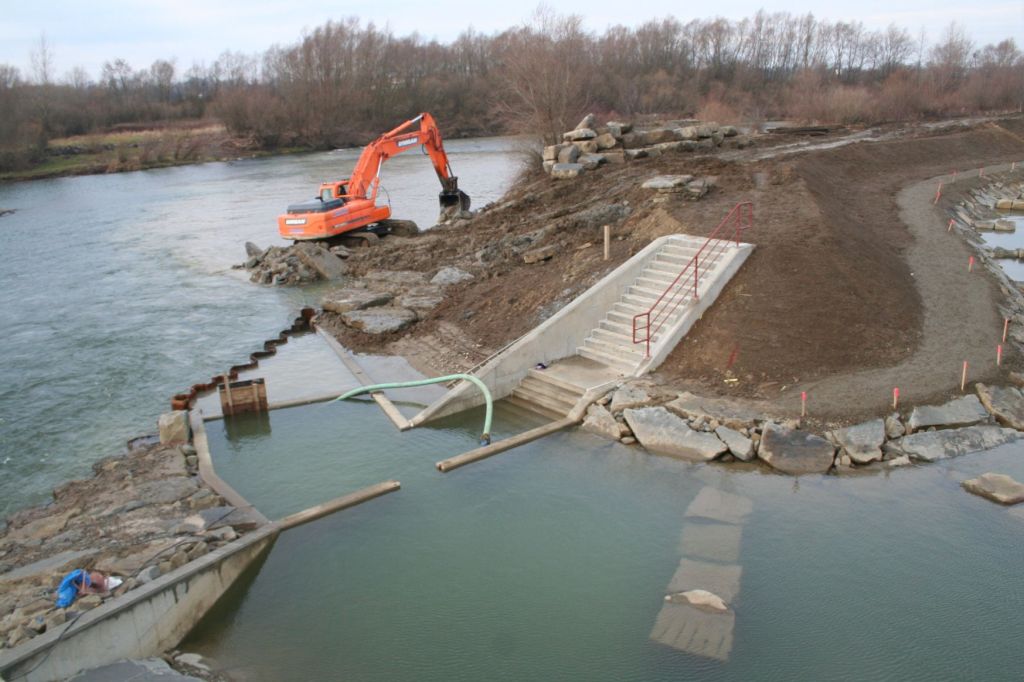

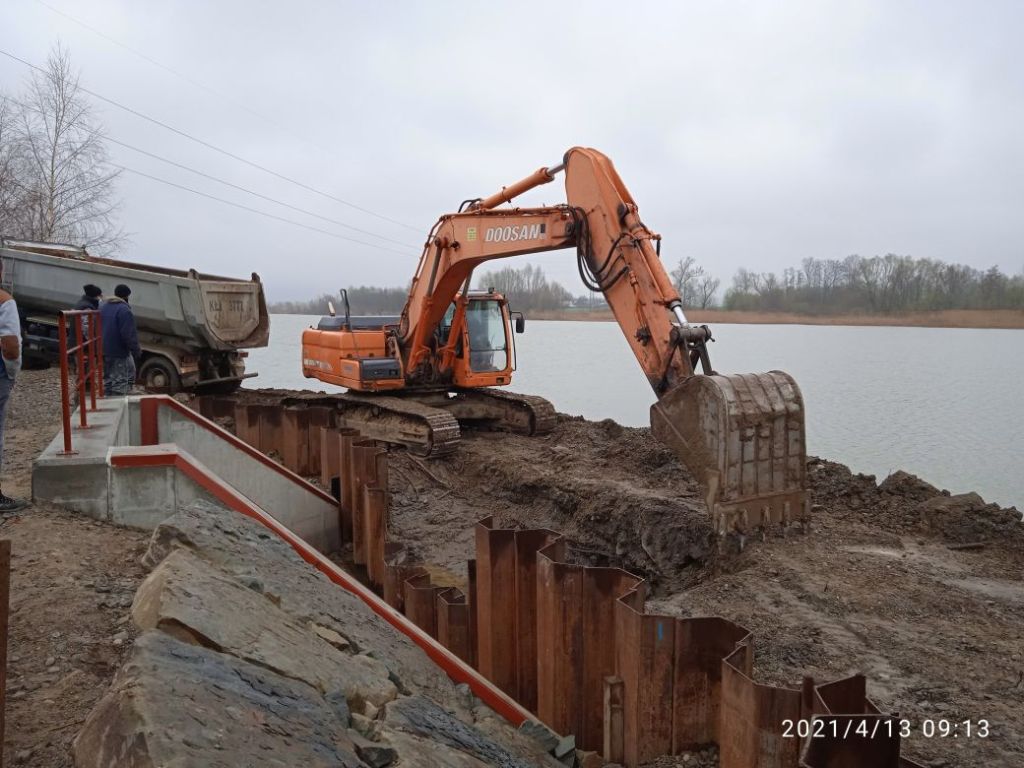

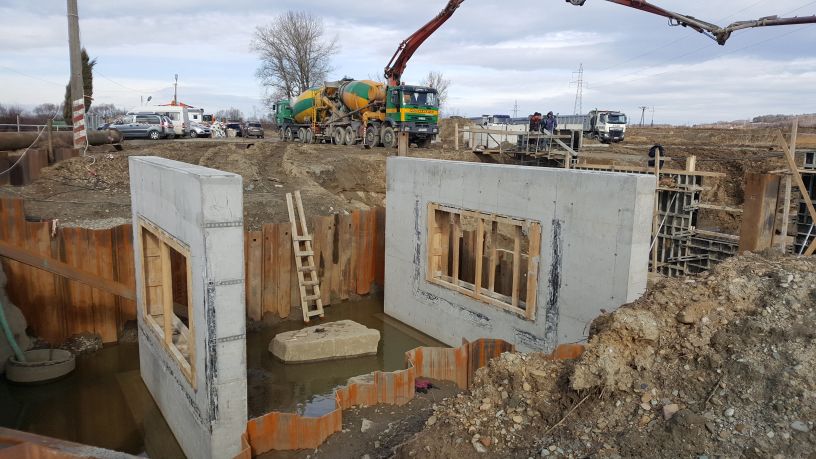

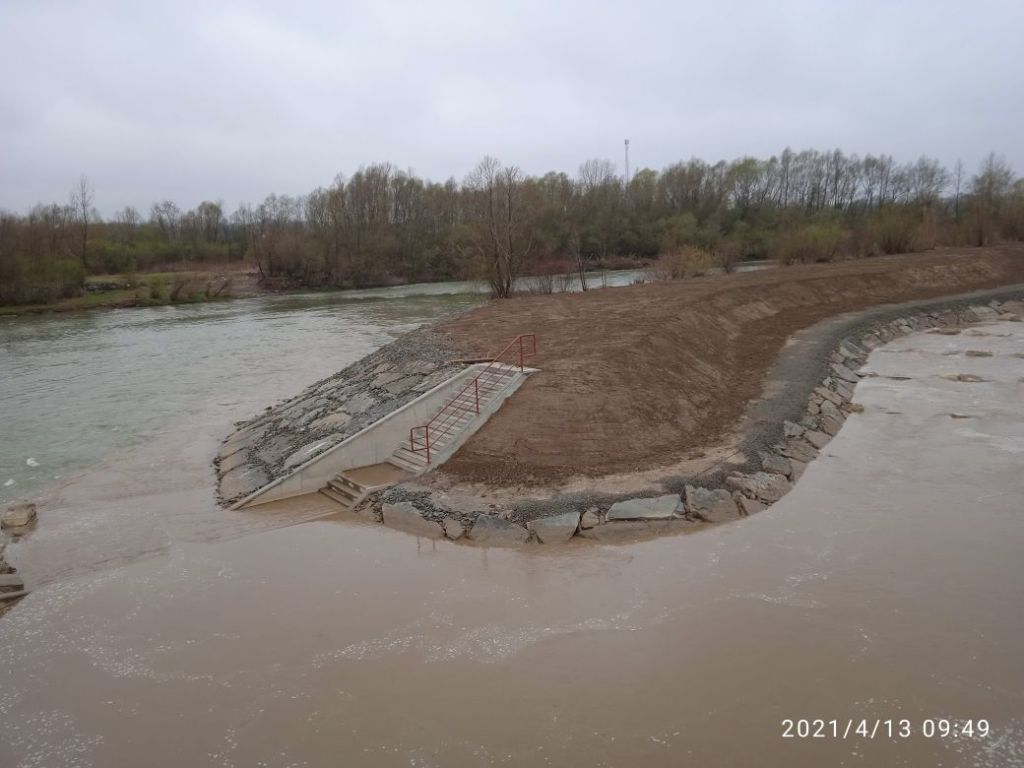

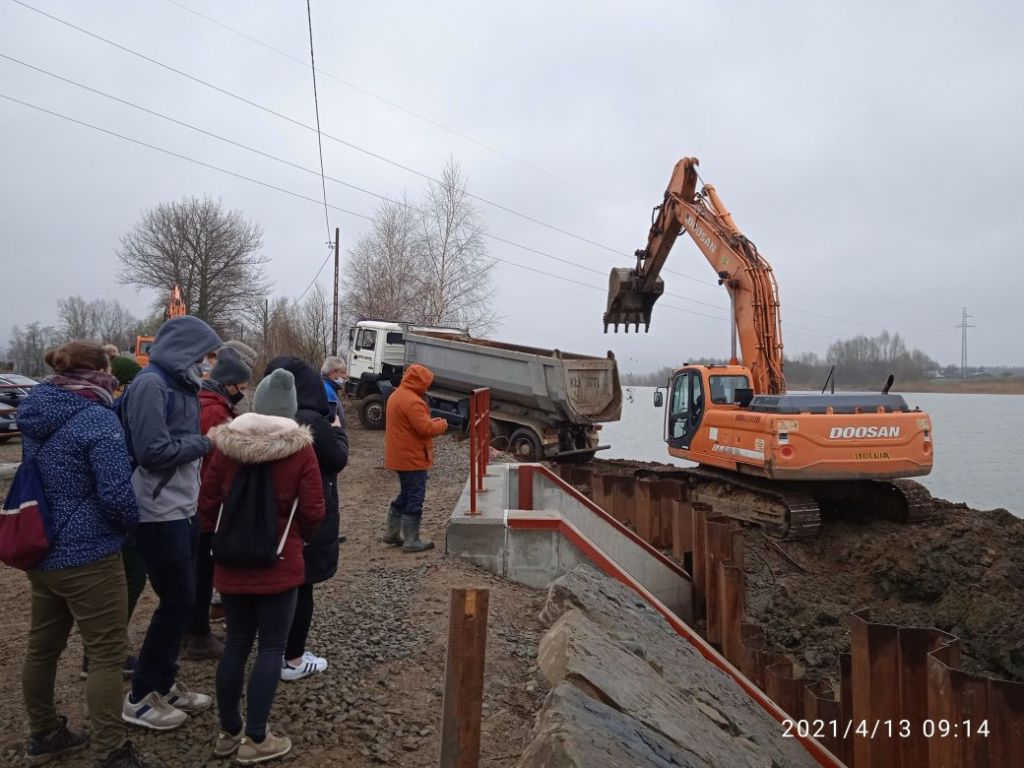

Luty – marzec 2020 – budowa mostu nad wlotem do przepławki od strony wody górnej
Stan – luty 2020 Stan – początek marca 2020
Stan – koniec marca 2020 Stan – koniec marca 2020

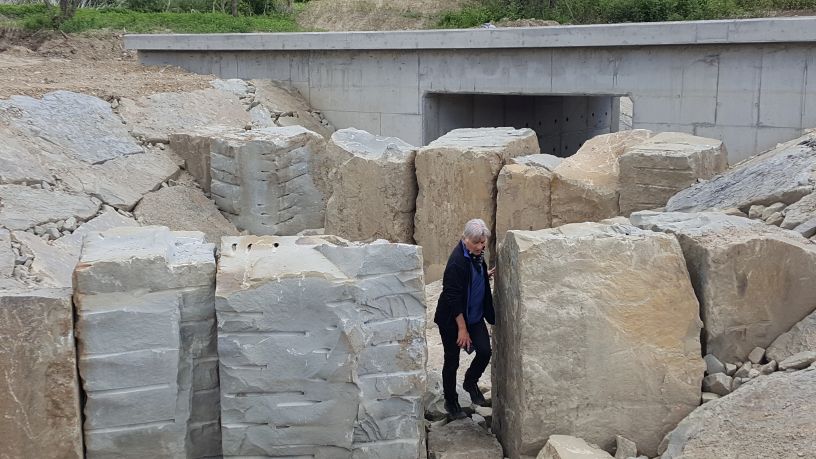

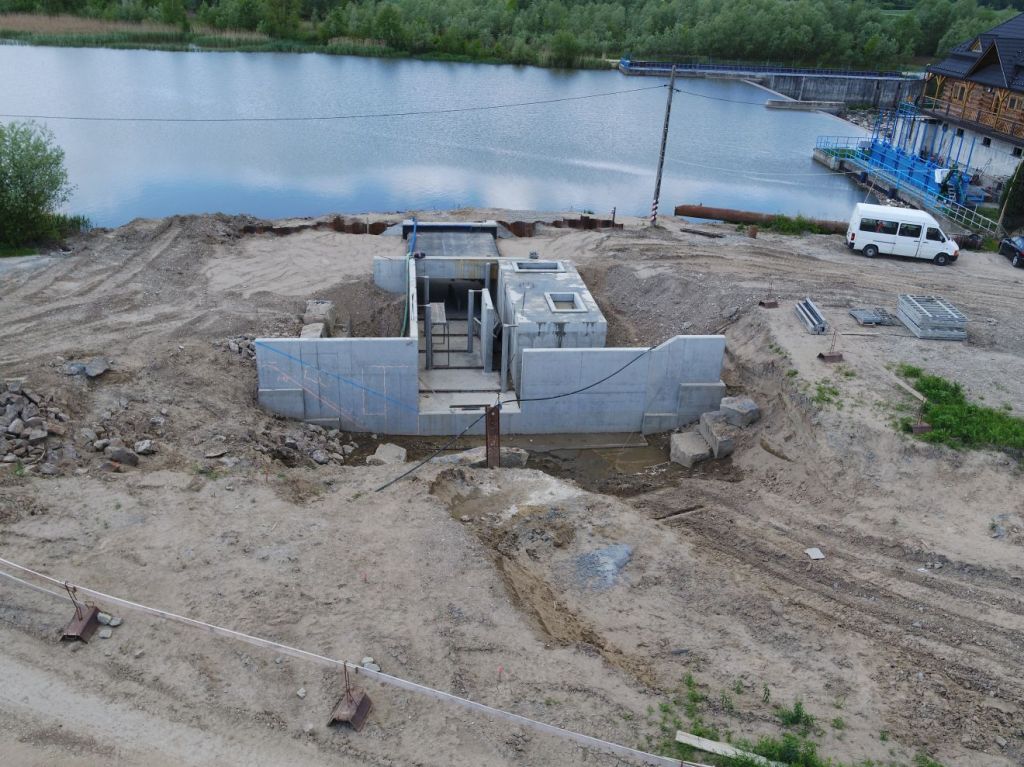

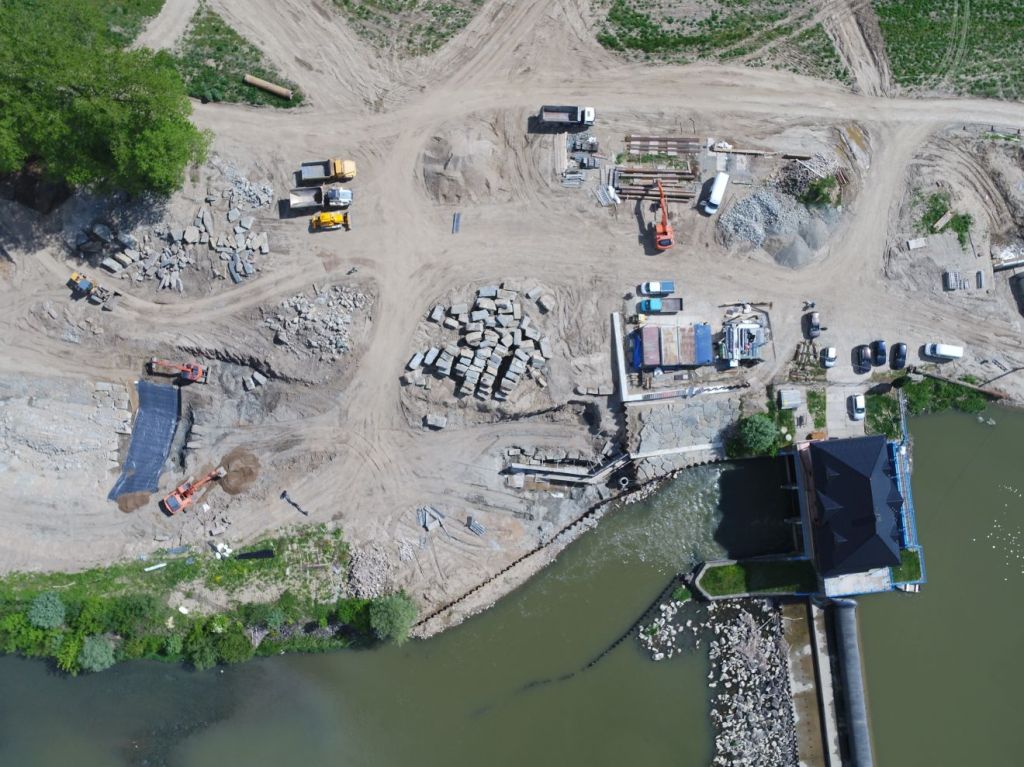

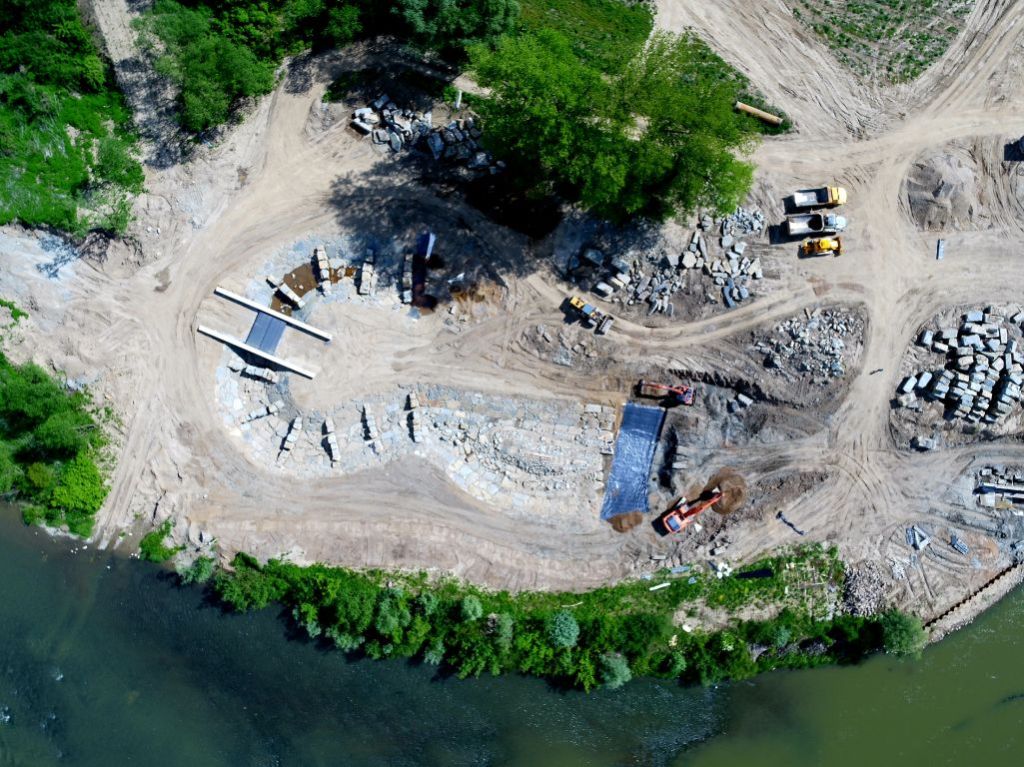

Maj 2020

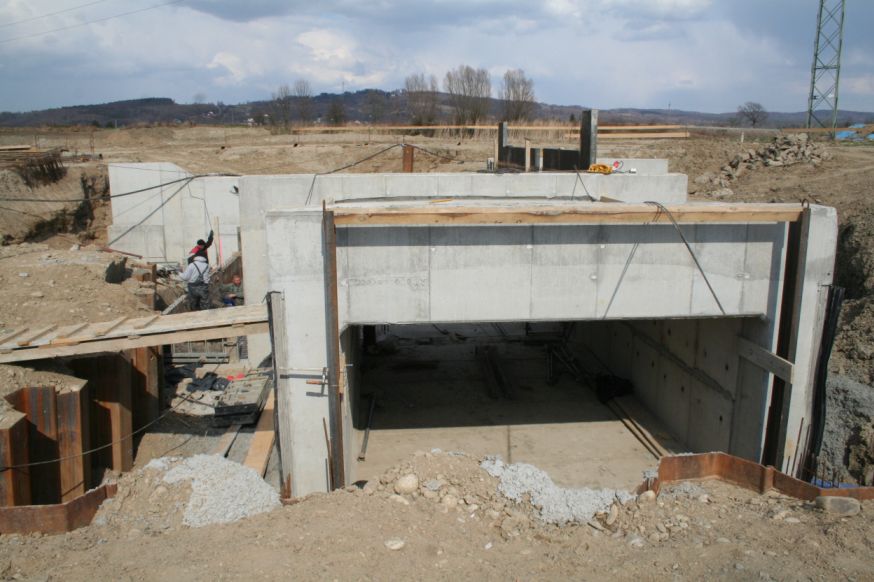

wlot do przepławki od strony wody górnej wlot do przepławki od strony wody górnej

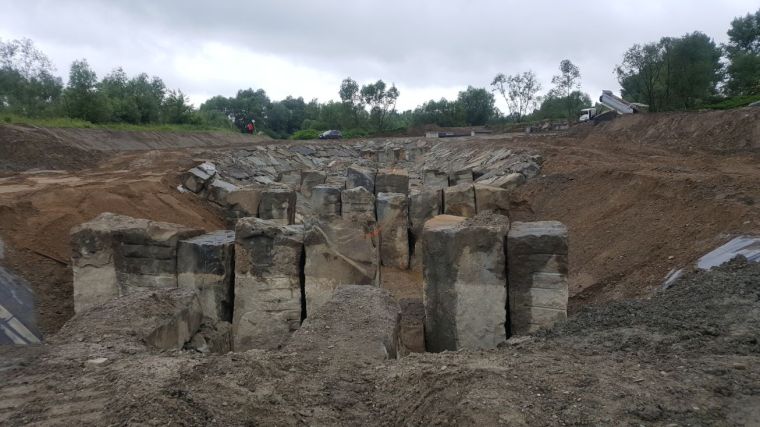

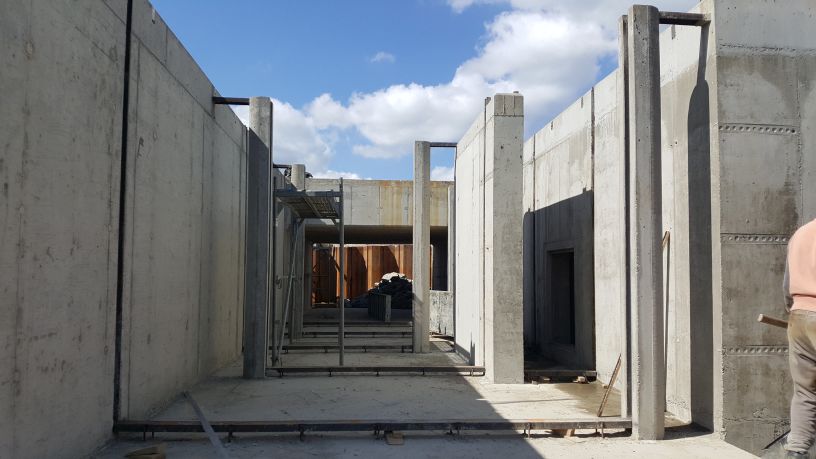

Czerwiec 2020 – budowa basenu spoczynkowego dla ryb

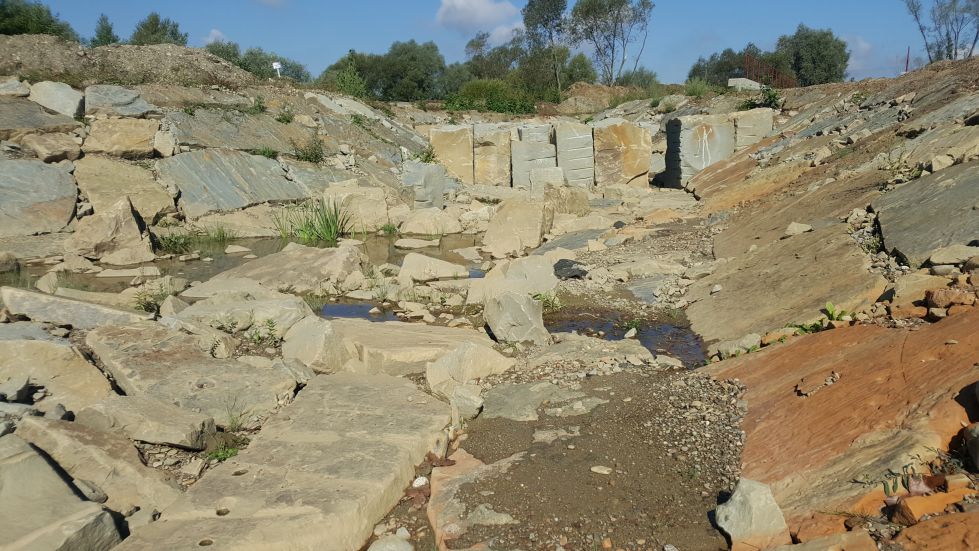

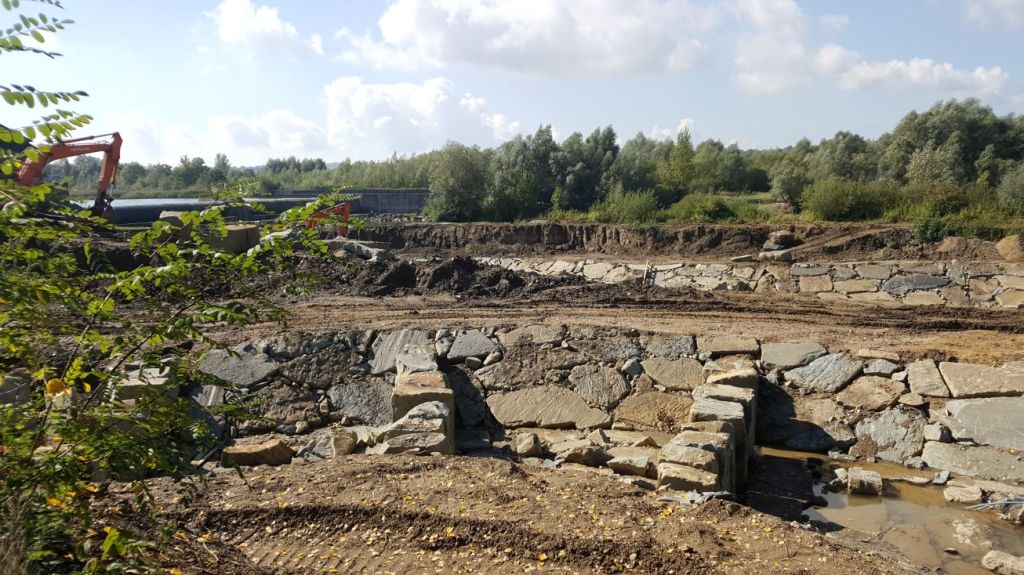

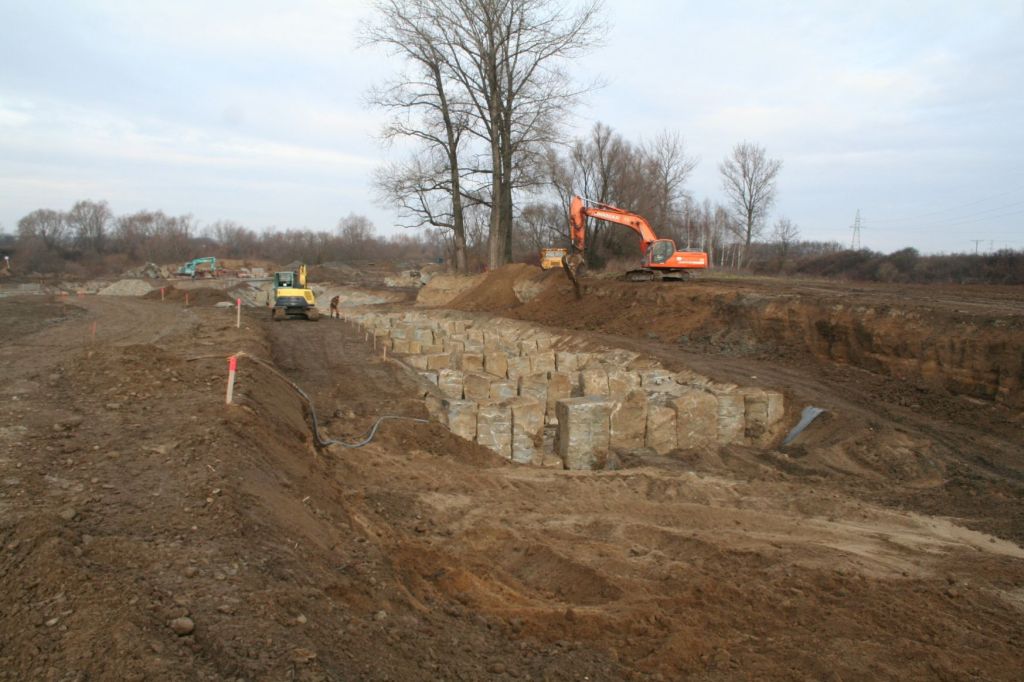

Wrzesień 2020

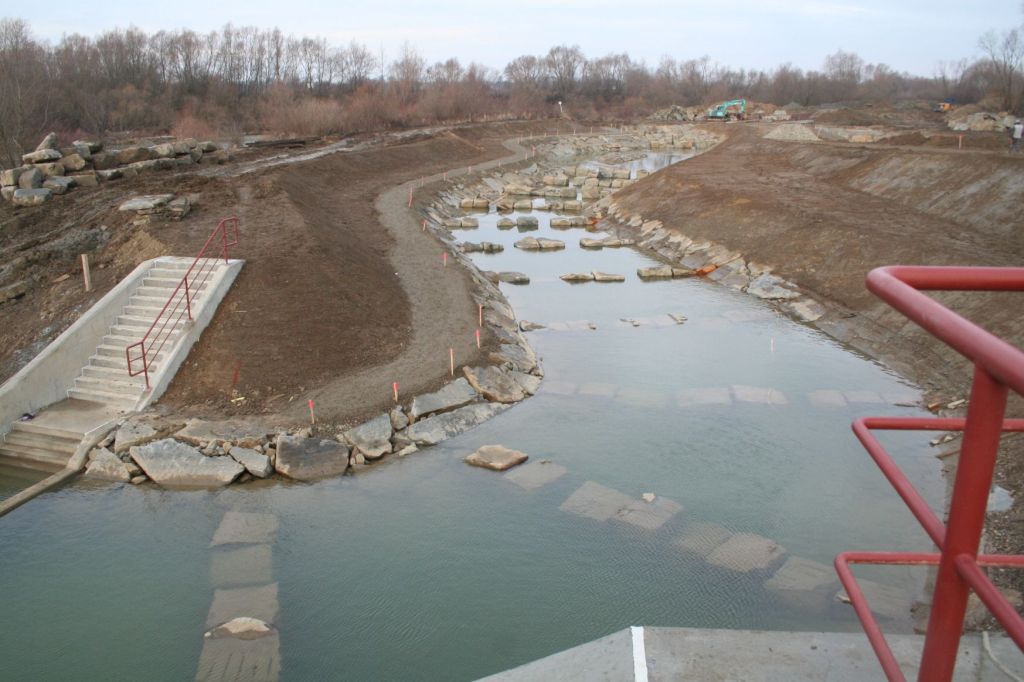

Grudzień 2020

(przepławka prawie skończona – brakuje około 80 m do połączenia z budynkiem na monitoring powyżej jazu)

Kwiecień 2021

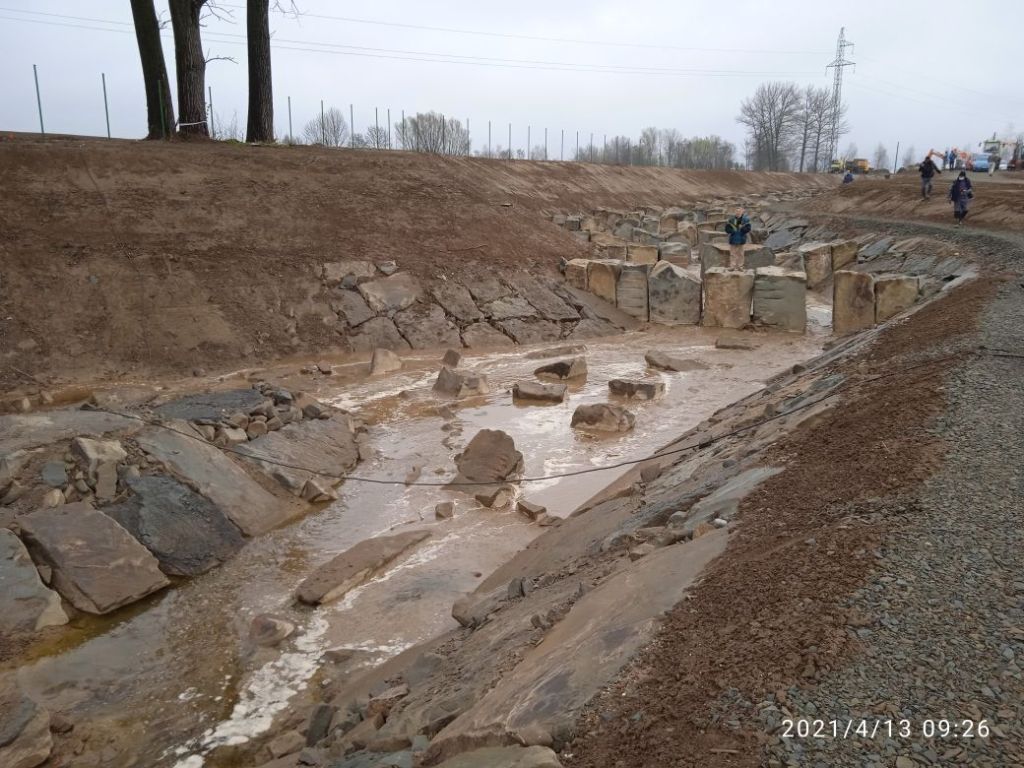

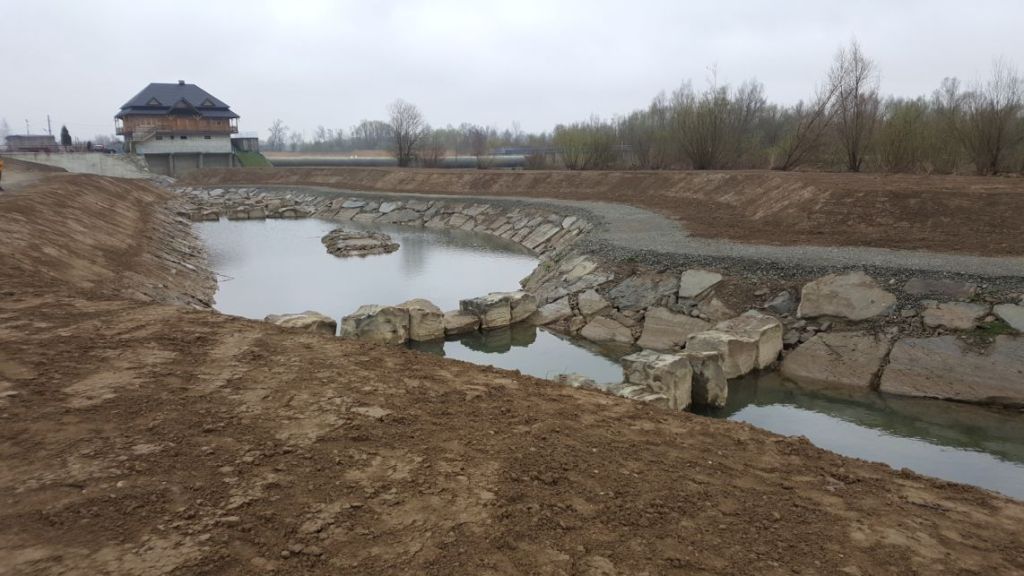

Brakujący odcinek ukończony

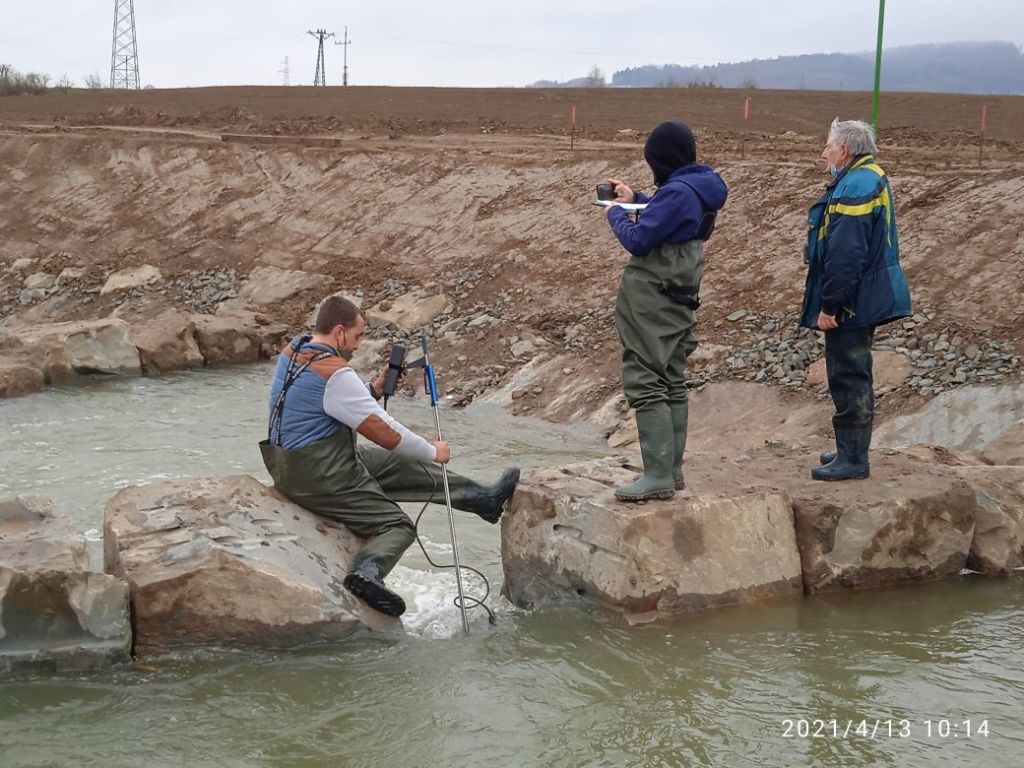

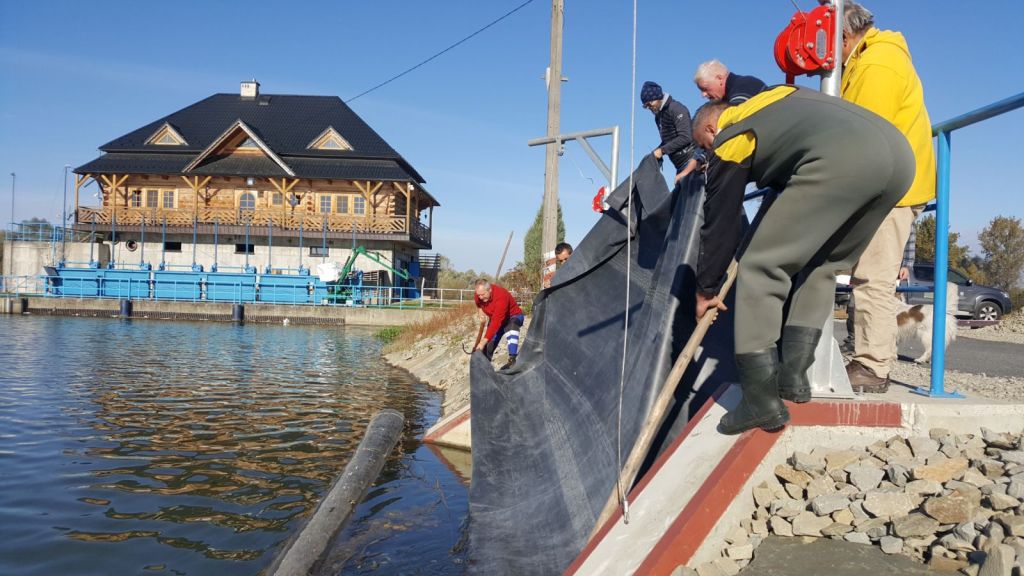

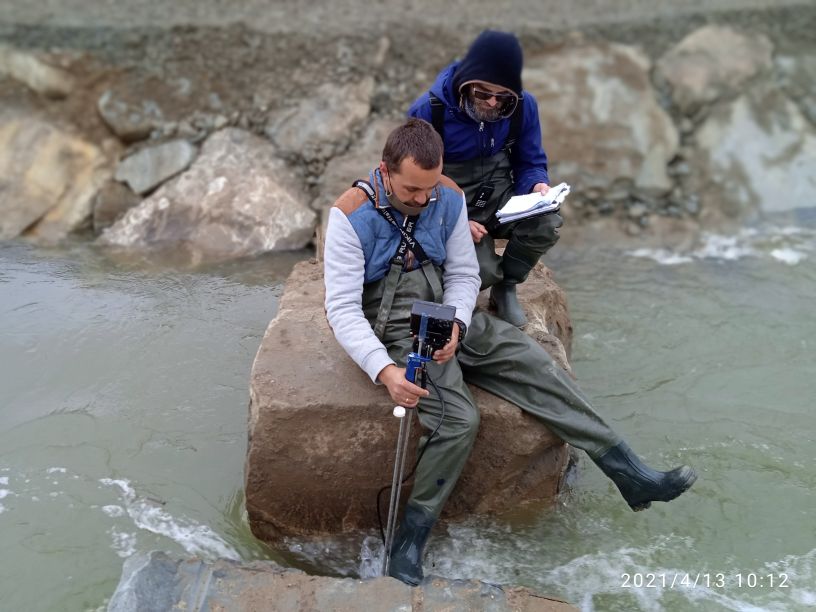

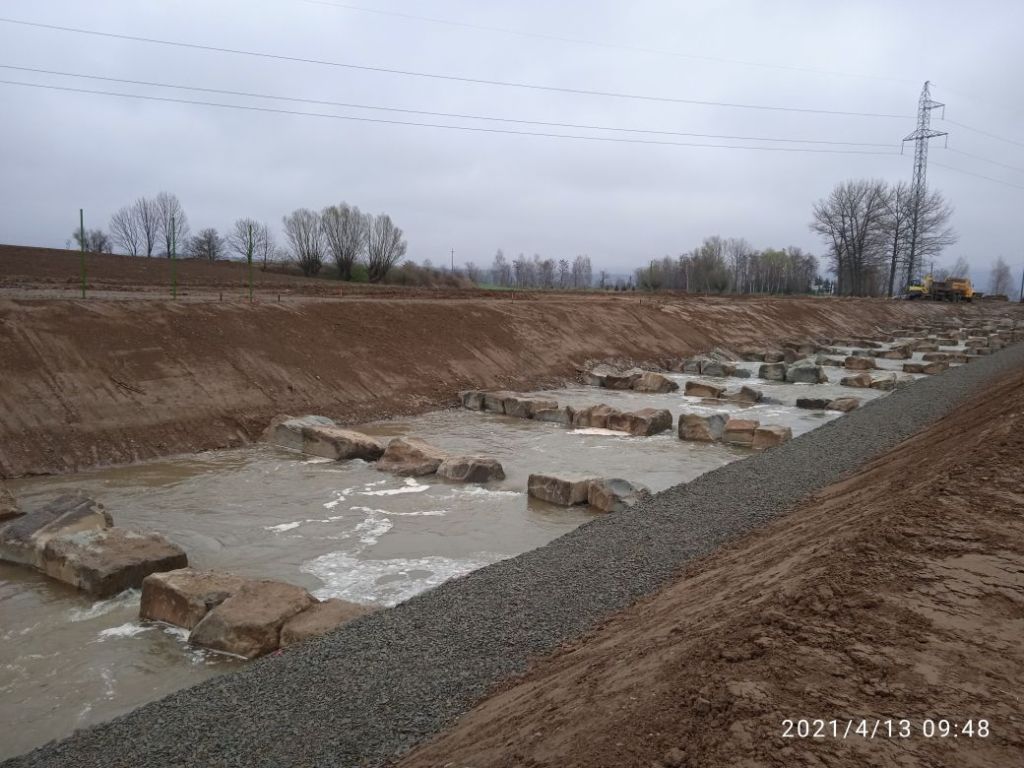

Napełnianie przepławki wodą (13 kwietnia 2021)

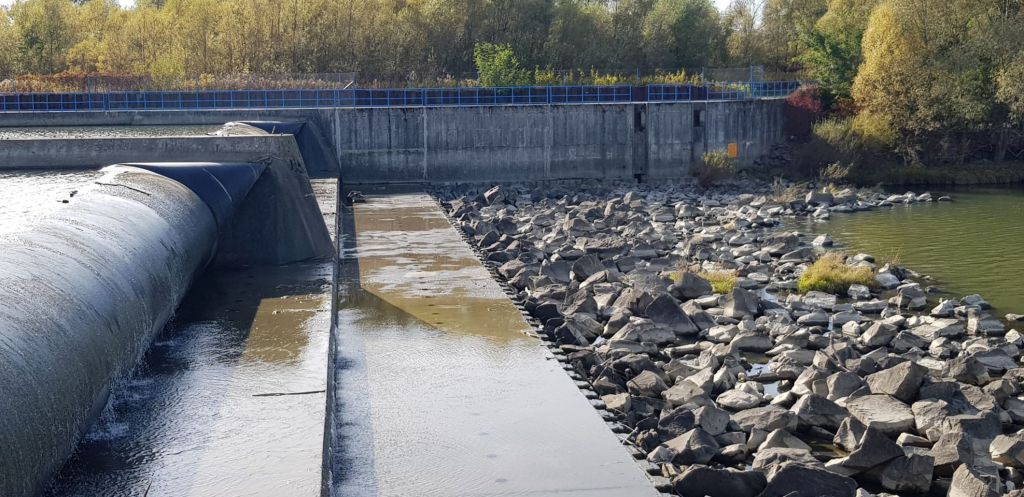

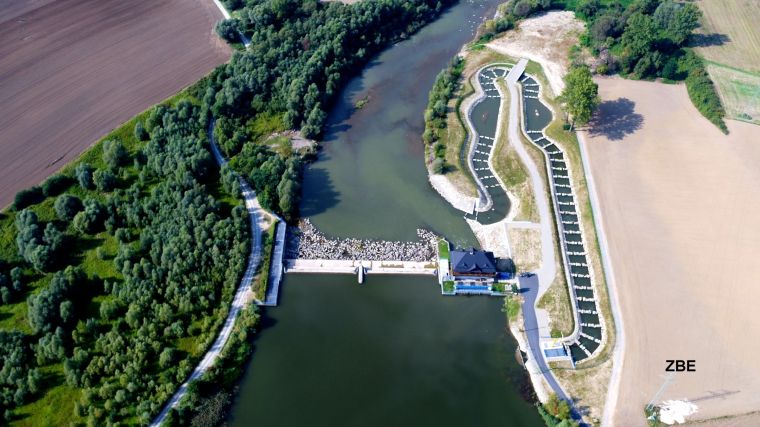

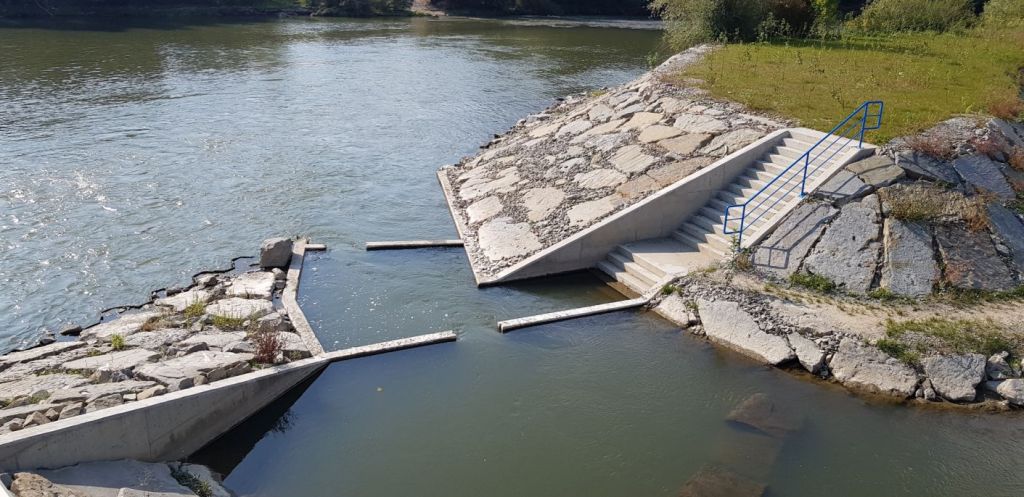

Wrzesień 2021 – przepławka ukończona
Fot. ZBE

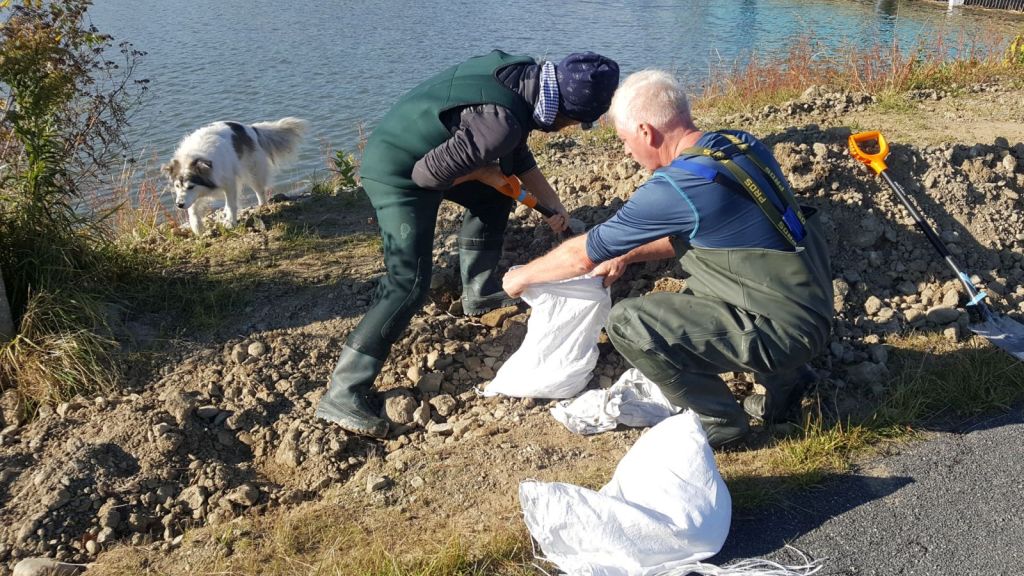

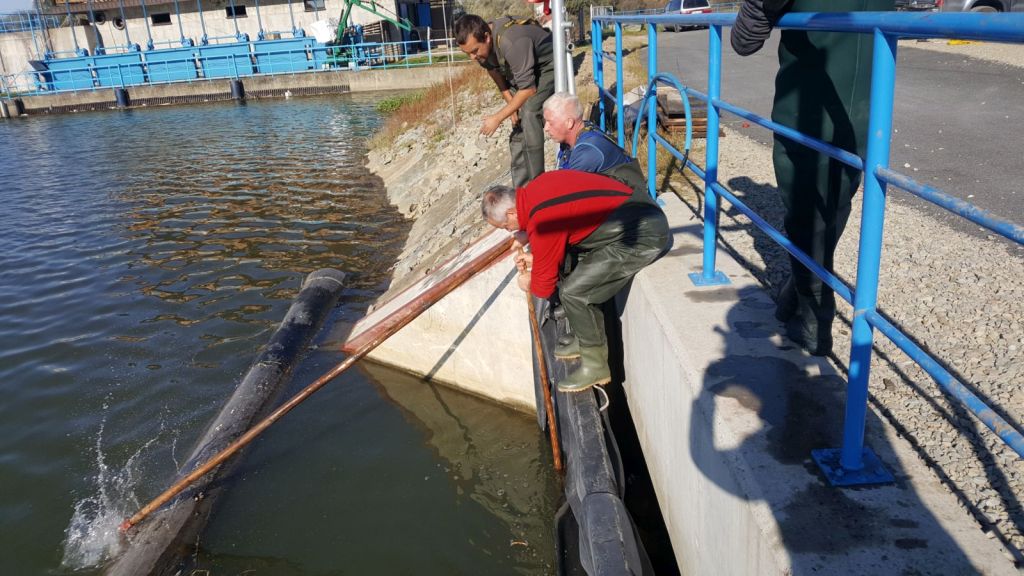

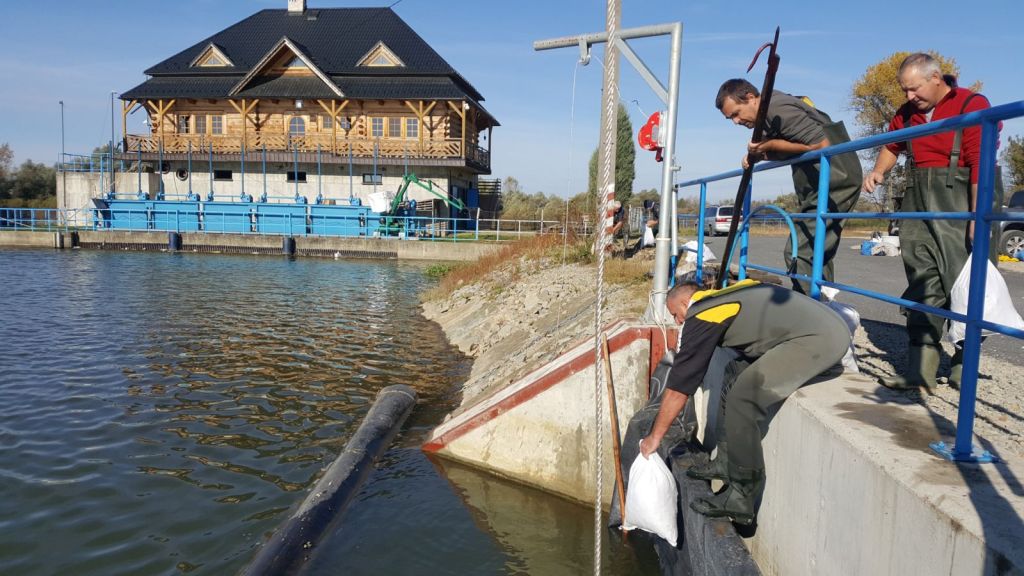

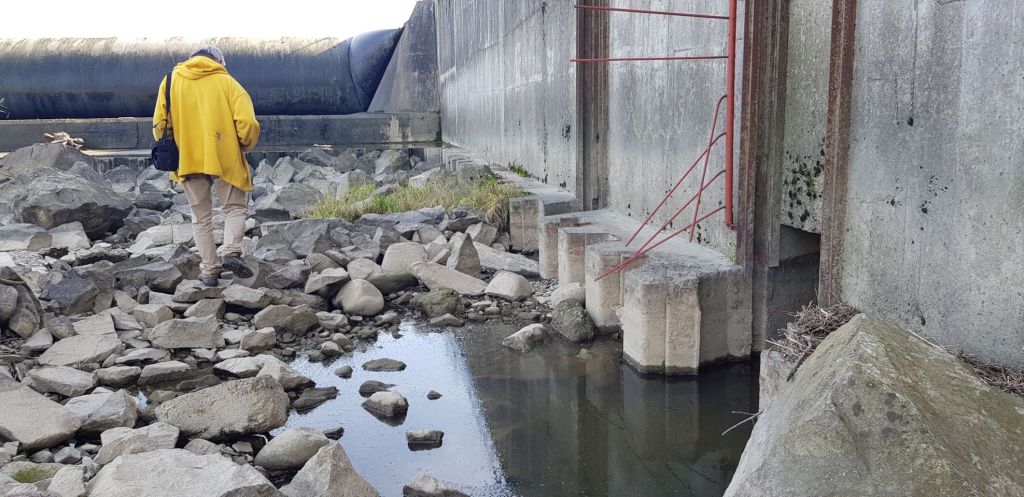

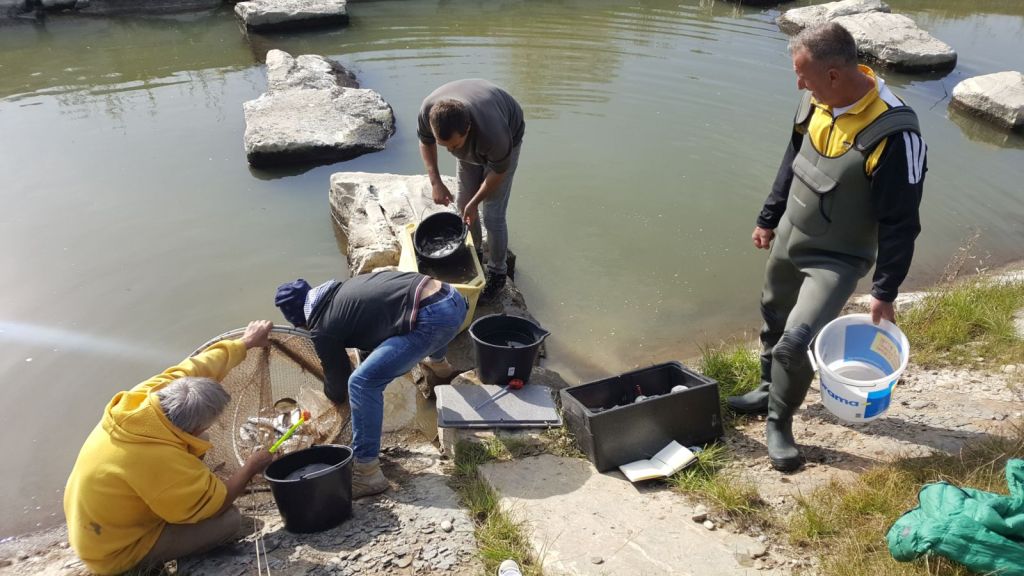

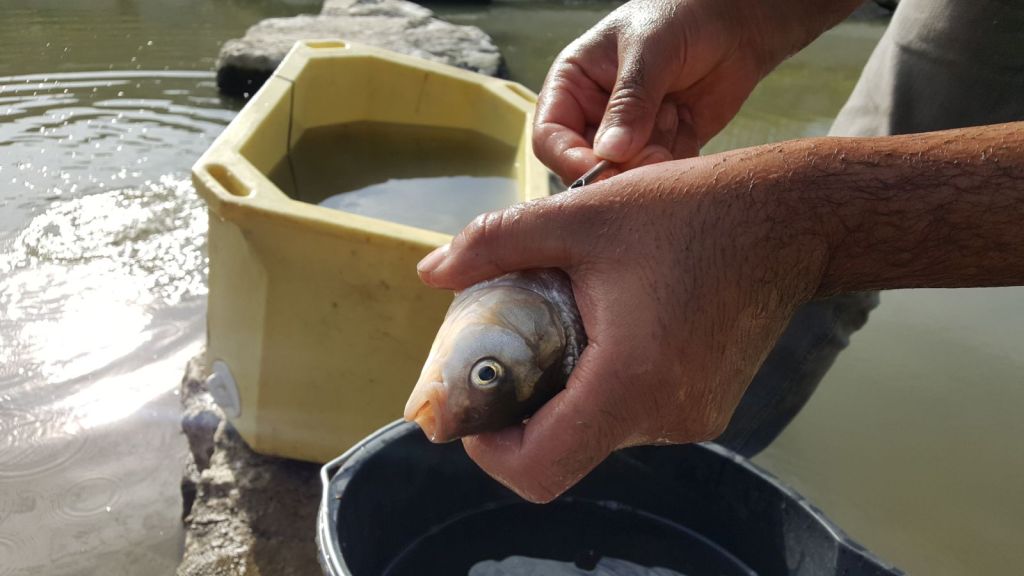

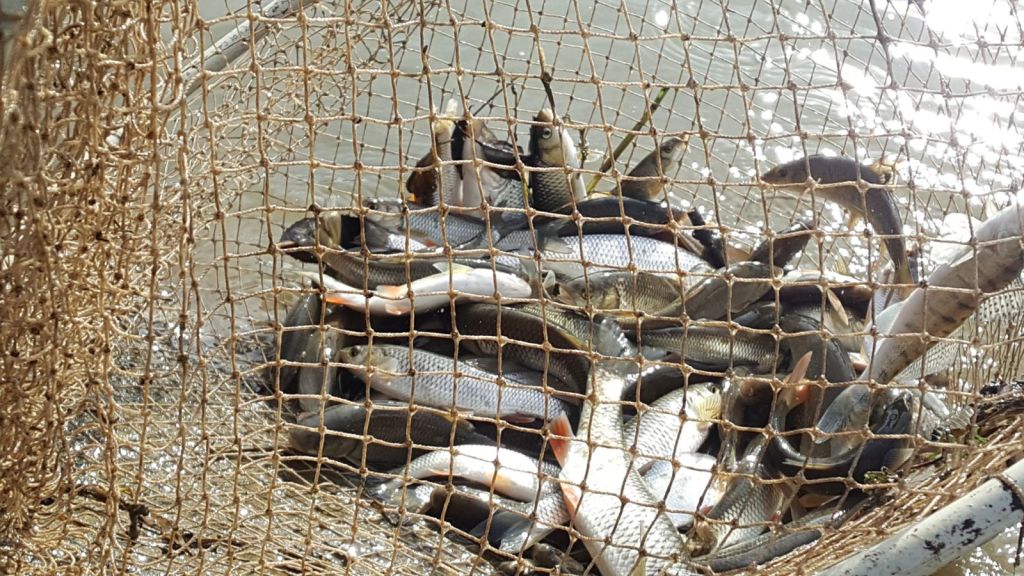

Październik 2021 – zaczynamy monitoring skuteczności.

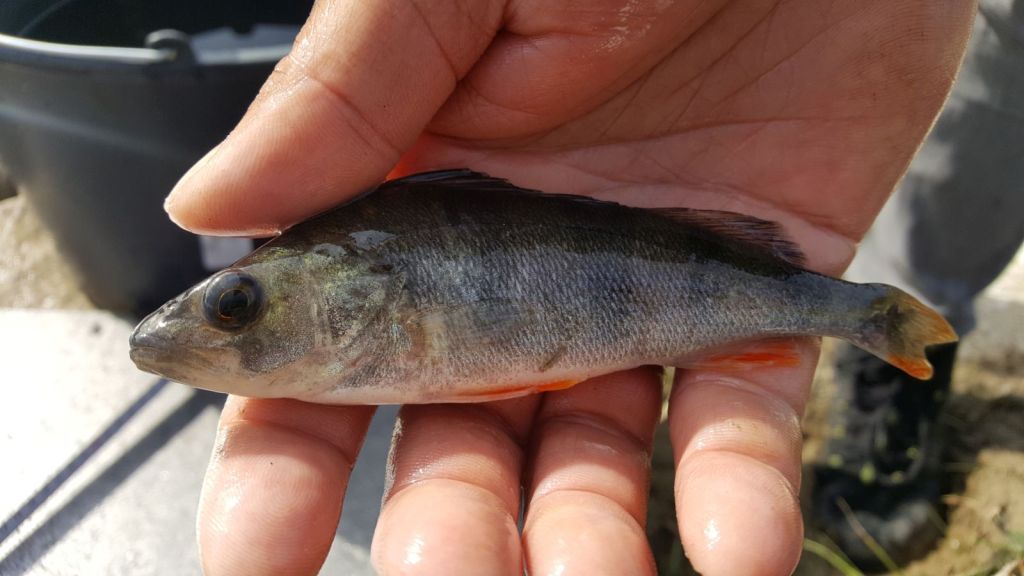

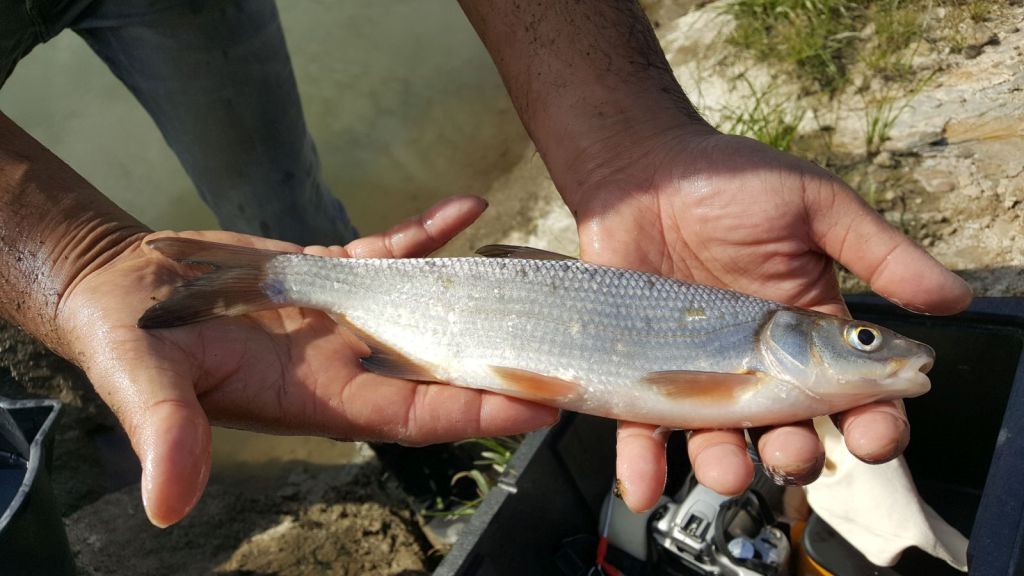

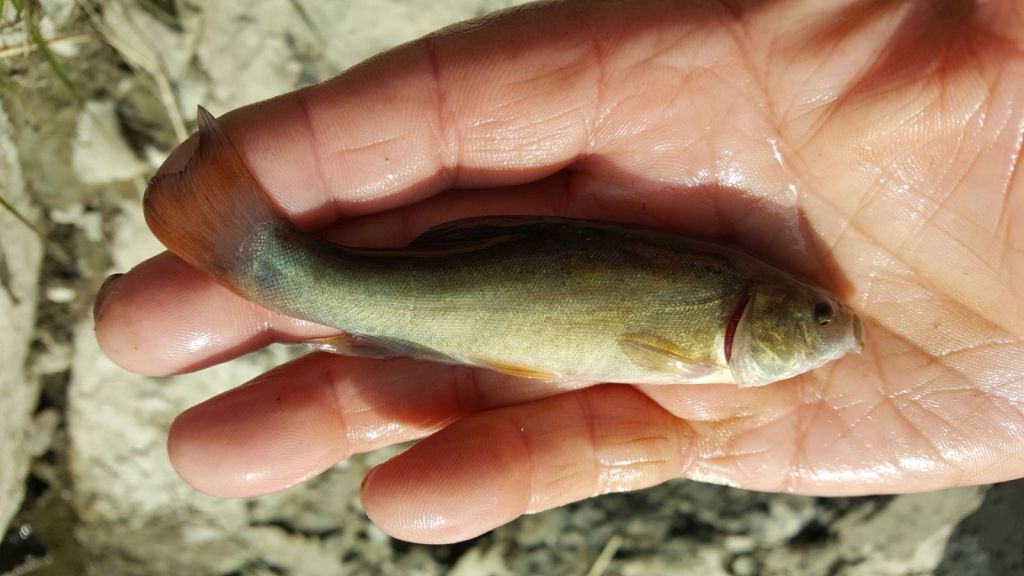

świnka okoń lin jaź jazgarz certa

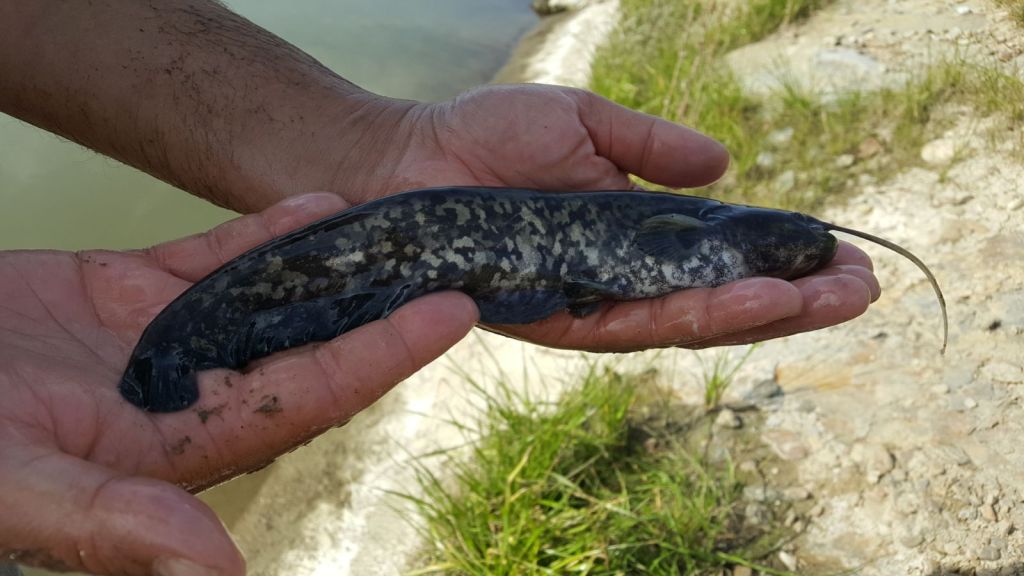

węgorz sum

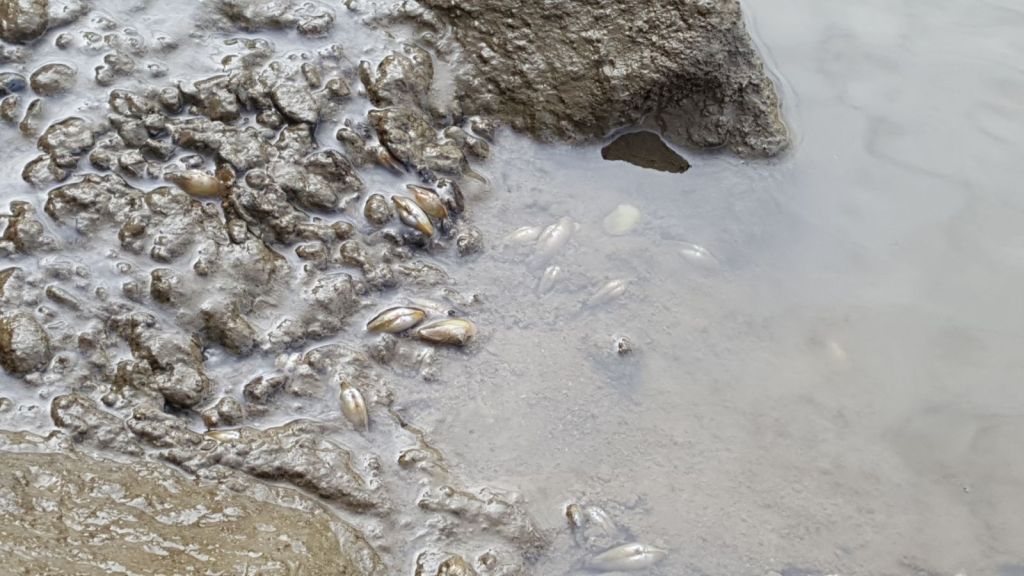

skójka rak

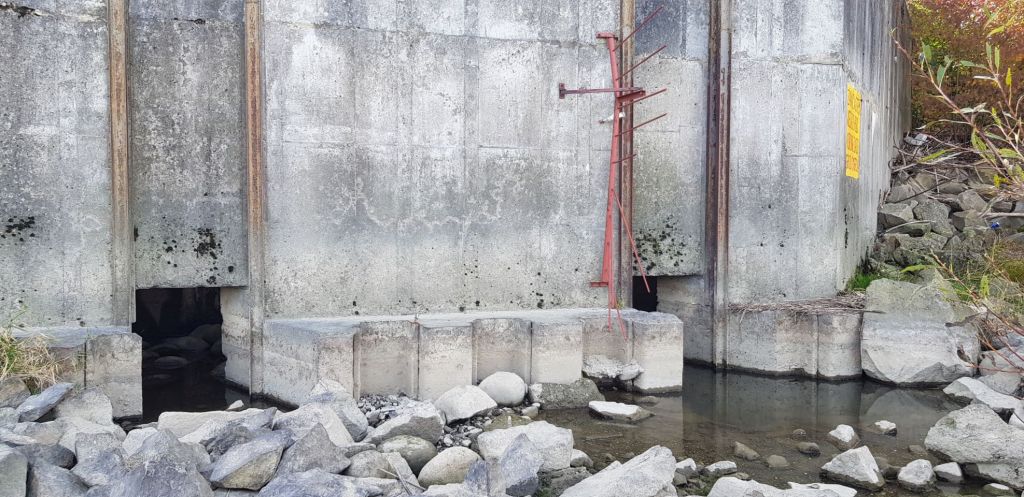

Stara przepławka na przeciwległym brzegu

wnętrze

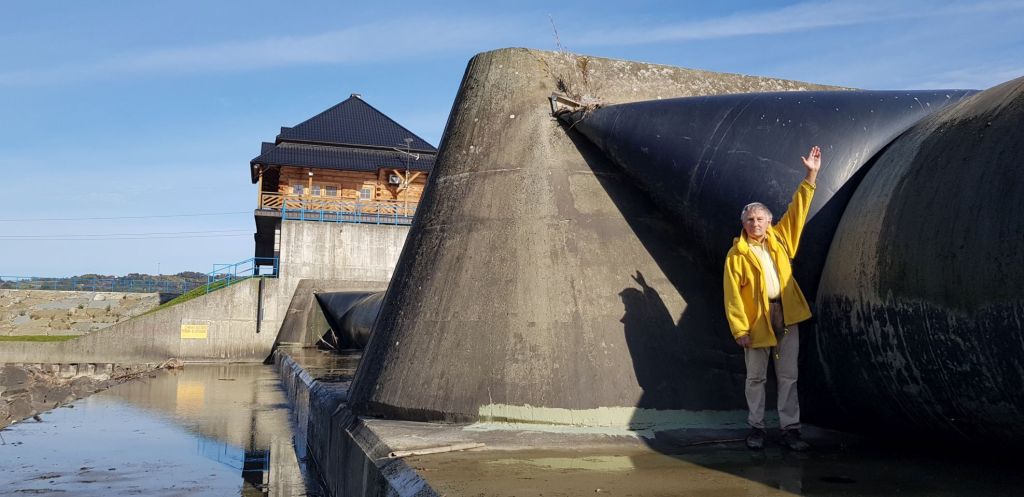

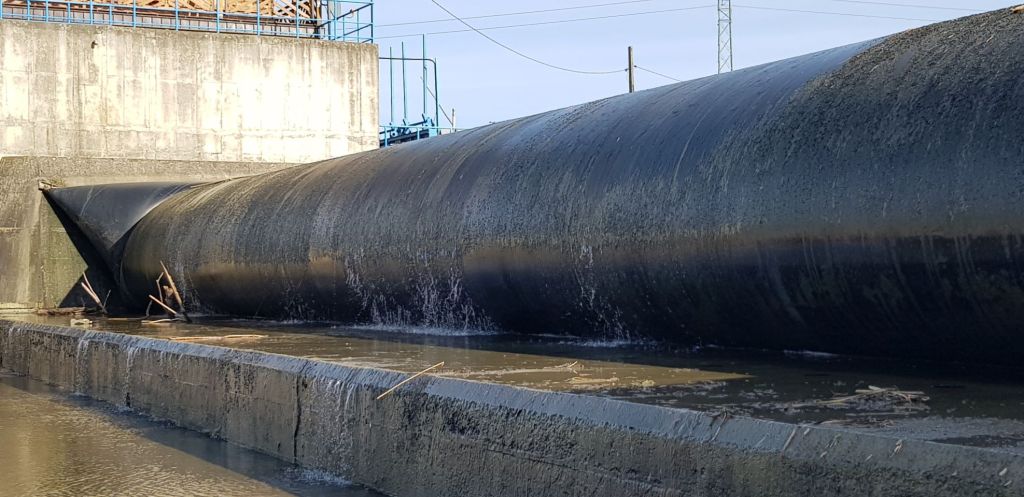

Imponujące szczegóły jazu
